Стандарт MRPII

MRPI

Стандарты MRP – это методологическое управление производственным предприятием на основе вычислительной техники.

На первом этапе развития стандарта велась работа над отсле­живанием потребности в готовой продукции, в результате чего, с учетом наличного складского запаса, формировалась календарная программа потребности в комплектующих изде­лиях, сырье и материалах, деталях и сборочных единицах. Эта задача была решена в компьютерном варианте в начале 60-х гг. и получила название MRP (Material Requirements Planning) — планирование потребности в материалах. (Рис.1)

Процессор Спецификаций (BOMP)

Ранние компьютерные приложения MRP были построены на основе процессора спецификаций (рис.3) (Bill of Material Processor — BOMP (рис.2)), преобразовавшего дискретный план производства родительских номенклатурных позиций в дискретный план производства и закупки номенклатурных позиций-компонен­тов. Помимо обычного ВОМ можно упомянуть и плановый ВОМ (planning bill, или pseudo bill, или super bill, или family bill). В BOM есть основные материалы и материалы под заказ, а также трудовые и производственные ресурсы.

План Производства (MPS)

Информация о прогнозах продаж и заказах на продажу фиксируется в главном календарном плане производства (MPS — Master Production Schedule), ох­ватывающем все включаемые в план производства но­менклатурные позиции. MPS формируется как в объем­ном, так и в календарном исполнении.

MRP формирует два массива сообщений: плановые заказы (planned orders) и рекомендации (action messages). Плановый заказ – это Производственное Задание, Рекомендация – это отчеты План Производства и График Производства (рис.4).

Плановые заказы предлагают размер заказа, дату запуска (release date) и дату выполнения заказа (due date) как резуль­тат работы MRP в том случае, когда MRP встречается с нали­чием нетто-потребности (net requirements). Плановые заказы, создаются компьютерной системой, существуют только в компьютерной системе и могут быть из­менены или удалены компьютерной системой при последую­щем запуске MRP при изменении исходных данных.

Рекомендации — это результат работы системы, определяю­щий тип действий, необходимых для устранения текущих или потенциальных проблем. Примерами рекомендаций в системе MRP могут служить «запустить заказ», «перепланировать за­каз», «отменить заказ». Рекомендации придают MRP характер системы поддержки принятия решений, хотя и в весьма ограни­ченном объеме, ибо MRP не предлагает полномасштабных сце­нариев развития событий при тех или иных вариантах решений.

Планирование Загрузки Производства (CRP)

Очевидно, что с ростом возможностей в области обработки данных присущие MRP ограничения перестали удовлетво­рять менеджеров и плановиков. Поэтому следующим шагом стала возможность обрабатывать ситуацию с загрузкой про­изводственных мощностей и учитывать ресурсные ограниче­ния производства. Эта технология известна как CRP (Capa­city Requirements Planning) (рис.5).

Для работы механизма CRP необходимы три массива ис­ходных данных.

1. Данные о главном календарном плане производства. Они являются исходными и для MRP. Стоит отметить, что запуск CRP возможен только после того, как отработало MRP, потому что исходными данными для CRP яв­ляются также результаты работы MRP в виде плановых заказов по номенклатурным позициям зависимого спро­са, а не только по номенклатурным позициям независи­мого спроса.

2. Данные о рабочих центрах. Рабочий центр — это определенная производственная мощ­ность, состоящая из одной или нескольких машин (лю­дей и/или оборудования), которая в целях планирова­ния потребности в мощностях (CRP) и подробного календарного планирования может рассматриваться как одна производственная единица. Можно сказать, что ра­бочий центр — это группа взаимозаменяемого оборудо­вания, расположенная на локальном производственном участке. Для работы CRP необходимо предварительное формирование рабочего календаря рабочих центров с целью вычисления доступной производственной мощ­ности.

В TurboFly ERP нет Рабочих Центров. Вместо них введены понятия ТехПроцесс, Ресурс Оборудования и Трудовой Ресурс , загрузка определяется по Ресурсам оборудования и Трудовым Ресурсам. Ресурсы считаются на счетах 10.Обор и 10.Люди, куда ежемесячно вводятся кол-во часов в месяцев и их стоимость, и списываются на счет 20.Рес.

3. Данные о технологических маршрутах изготовления но­менклатурных позиций. Здесь указываются все сведения о порядке осуществления технологических операций и их характеристиках (технологические времена, персо­нал, другая информация). Этот массив данных вместе с первым массивом (MPS) формирует загрузку рабочих центров. Рис.6.

Можно отметить, что налаженная технология MRP I/CRP при наличии достаточных вычислительных мощностей по­зволяет по сути осуществлять моделирование ситуации.

MRP II

Стандарт MRP II (Manufacturing Resource Planning - Планирование ресурсов производства) (рис.7) позво­лил развить технологию планирования, ориентированную на применение корпоративных информационных систем, очер­тив полный контур задач управления промышленным пред­приятием на оперативном уровне. Важнейшая функция MRPII состоит в обеспечении всей необходимой информацией тех, кто принимает решения в сфере управления финансами. MRP информирует о сроках выполнения заказов на закупку, помогая планировать осуществление расчетов с поставщи­ками. MRP I/CRP предоставляет информацию о количестве основного производственного персонала, уровне часовых та­рифных ставок и нормах времени на выполнение технологи­ческих операций (в описании технологических маршрутов), о возможных сверхурочных работах и т. д., необходимую для принятия предприятием обязательств по выплате заработной платы. Наконец, MRP сообщает об объемах и сроках поставки изделий покупателям, что позволяет прогнозировать поступ­ление денежных средств.

Разработанные детальные планы, подлежащие исполне­нию, находят свое стоимостное отражение посредством калькуляции себестоимости продукции, учета реализации, снабженческих и производственных операций. Рассчитанные полученные фактические затраты сравниваются с плановыми (или нормативными), и отклонения служат основой для при­нятия управленческих решений, относящихся к следующим плановым периодам.

Интегрированность обеспечивается объединением всех основных функциональных областей деятельности пред­приятия на оперативном уровне (в пределах горизонта пла­нирования продолжительностью до одного года), связанных с материальными и финансовым» потоками на предприятии. MRP II охватывает такие функции предприятия, как пла­нирование производства, снабжение производства, сбыт продукции, исполнение плана производства, учет затрат, складской учет, управление спросом и т. д.

Планирование продаж и операций (Sales & OperationsPlanning)

План продаж и операций (или план продаж и производ­ства) служит двум основным целям в рамках функционирую­щей системы MRPII. Первая цель — быть ключевым связую­щим звеном между процессом стратегического и бизнес-планирования и системой детального планирования и исполнения плана компании. Связь эта налаживается между бизнес-планом предприятия (и, в частности, его финансовой частью) и главным календарным планом производства. Вторая цель заклю­чается в том, что принятый план продаж и операций является регулятором всех остальных планов и графиков. По сути, это бюджет, который устанавливается топ-менеджментом для главного календарного плана производства, в свою очередь, формирующего все последующие по иерархии календарные планы.

Оперативный план (Рис.8) производства формируется по текущим заказам клиентов и заявок в производства.

Долгосрочное планирование производится на основе Прогноза Продаж, по которым оценивается прогноз производства и прогноз закупок материалов (рис.9).

Планирование потребности в материалах (Material Re­quirements Planning)

Данный модуль представляет собой расчетный механизм, необходимый для калькулирования потребности в материа­лах, компонентах, деталях и т. д., иначе говоря, во всех номен­клатурных позициях, не представляющих собой изделия не­зависимого спроса, потребность предприятия в которых может быть вычислена на основании данных о спросе (в виде прогнозов или заказов) на изделия зависимого спроса, т. е. на те, которые компания реализует контрагентам (Рис. 10).

Подсистема запланированных поступлений по откры­тым заказам (Scheduled Receipts Subsystem)

Из заказа клиента создается заявка на закупку, на нее выписывается счет поставщика, по которому создается получение ТМЦ (Рис.11).

Планирование ресурсов предприятия (Enterprise resource planning — ERP)

Эволюция систем планирования потребности в ресурсах про­должается. Последний из ее шагов (90-е гг.) известен под на­званием «Планирование ресурсов предприятия» (Enterprise resource planning — ERP). Термин ERP означает «финансово ориентированную информационную систему для определения и планирования ресурсов предпри­ятия, необходимых для получения, изготовления, отгрузки и учета заказов потребителей. ERP-системы состоят из большого числа программных мо­дулей, которые могут быть приобретены отдельно и оказать помощь в управлении многими видами деятельности в раз­личных функциональных областях бизнеса. Например, ERP включает модули для продаж и дистрибуции, финансо­вого учета, финансового контроллинга, планирования произ­водства (включая MRP и CRP), управления основными акти­вами, персоналом, материалами, качеством, проектами, эксплуатацией производственных мощностей (plant mainte­nance), оперативного управления исполнением производ­ственных заказов (workflow), а также отраслевые решения (industry solutions).

Рис. 1. Планирование потребности в материалах MRP I

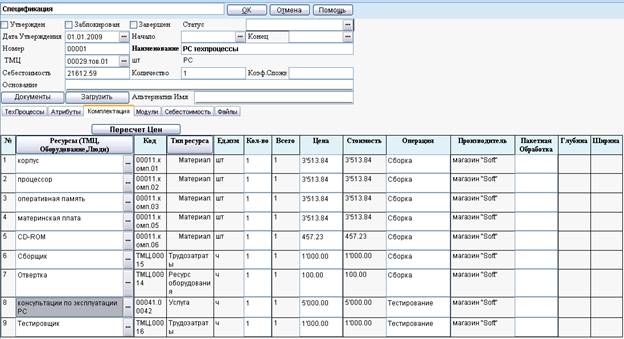

Рис. 2 Спецификация

Рис. 3. Процессор Спецификаций

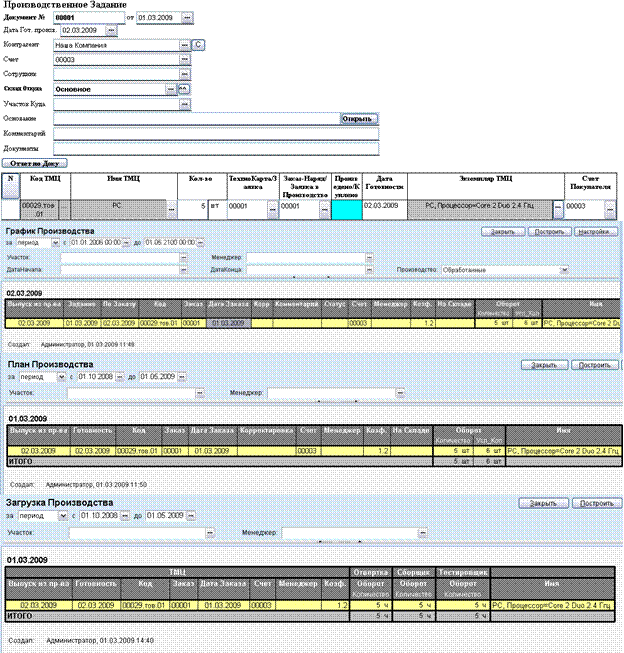

Рис. 4. Производственное Задание, План-График-Загрузка Производства

Рис.5 Планирование Потребности в мощностях

Рис.6 Технологическая Карта

Рис.7 Модель TurboFly ERP Производство

Рис.8 Операционный План

Рис.9 Прогноз Продаж и Плана Производства

Рис.10 Потребность в ТМЦ

Рис.11 Поступления по откры­тым заказам
